一、单项选择题
1.全面质量管理是以质量为中心。()为基础。
A. 领导负责
B. 全员参与
C. 过程管理
D. 全面控制
【答案】 B
【解析】全面质量管理是以质量为中心,全员参与为基础,旨在通过让顾客满意和本组织所有 成员及社会受益,而达到长期成功的管理途径。
2.根据《中华人民共和国民法典》,隐蔽工程在隐蔽以前,承包人应通知()
A. 勘察人
B. 设计人
C. 发包人
D. 质量监督机构
【答案】 C
【解析】《中华人民共和国民法典》第七百九十八条:隐蔽工程在隐蔽以前,承包人应当通知发包人检查。发包人没有及时检查的,承包人可以顺延工程日期,并有权请求赔偿停工、窝工等损失。
3.工程开工后,负责在工程施工现场明显部位设立质量责任公示牌的单位是()
A. 项目法人
B. 施工单位
C. C:监理单位
D. 质量监督机构
【答案】 A
【解析】项目法人应当在工程施工现场明显部位设立质量责任公示牌,公示项目法人、勘察、设计、施工、监理等参建单位的名称、项目负责人姓名以及质量举报电话,接受社会监督。
4.工序施工质量验收合格的条件中,一般项目中逐项应有()及以上的检验点符合本标准的要求。
A. 50%
B. 70%
C. 80%
D. 90%
【答案】 B
【解析】工序施工质量验收合格的条件中,一般项目中逐项应有70%及以上的检验点符合标准的要求。
5.组织开展勘察交底的单位是()
A. 勘察单位
B. 设计单位
C. 项目法人
D. 施工单位
【答案】 C
【解析】项目法人应当组织或者委托监理单位组织有关参建单位进行勘察、设计交底。
6.下列专业类别中,属于水利工程质量检测资质类别的是()。
A. 基础处理
B. 安装工程
C. 土建工程
D. 机械电气
【答案】 D
【解析】水利工程质量检测资质类别有;岩土工程类,混凝土工程类,金属 结构类,机械电气类,量测类.
7.监理单位对堤防工程土方填筑压实质量开展平行检测的数量不得少于施工单位检测数量的 5%,重要部位至少取样()组。
A. 3
B. 5
C. 7
D. 10
【答案】 A
【解析】土方(含土方工程所涉及相关材料等)试样应不少于承包人检测数量的5%, 重要或关键部位至少取样3组。
8.某土坝干砌石护坡设计厚度为40cm、下列护坡厚度符合合格质量要求的是()cm。
A. 32
B. 35
C. 38
D. 46
【答案】 C
【解析】干砌石护坡的厚度应符合设计要求。通常,允许的偏差范围是设计厚度的±10%。设计厚度为40cm,则合格范围为36-44cm,选C
9.监理单位审查施工单位的深基坑开挖与支护专项施工方案时,应重点审查该方案是否符合()的要求。
A. 施工合同
B. 监理实施细则
C. 投标文件
D. 工程建设强制性标准
【答案】 D
【解析】监理单位审查施工单位的深基坑开挖与支护专项施工方案时,应重点审查该方案是否符合的工程建设强制性标准要求
10.工程开工前,主持工程测量基准点、基准线、水准点及其相关资料移交工作的单位是()
A. 项目法人
B. 设计单位
C. 测量单位
D. 监理单位
【答案】 A
【解析】发包人应在专用合同条款约定的期限内,通过监理人向承包人提供测量基准点、 基准线和水准点及其书面资料。
11.大坝坝体砂砾料填筑的压实质量控制指标为()
A. 压实度
B. 铺料厚度
C. 含水率
D. 相对密度
【答案】 D
【解析】大坝坝体砂砾料填筑的压实质量控制指标主要为相对密度。
12.大坝的防渗墙混凝土终浇高程应高于设计墙顶高程()
A. 0.5
B. 1.0
C. 1.2
D. D1.5
【答案】 A
【解析】大坝的防渗墙混凝土终浇高程应高于设计墙顶高程0.5米。
13.下列关于堤防填筑土料与建筑物接合部涂浆效果的质量要求中,符合合格质量要求的是()
A. 建筑物表面保持干燥
B. 涂浆高度低于铺土厚度
C. 保持涂浆层湿润
D. 涂层厚度为1mm-2mm
【答案】 C
【解析】保持干燥。实际上,涂浆前适当湿润表面有助于浆液的粘结。
B. 涂浆高度低于铺土厚度:涂浆的高度应与铺土厚度相匹配,以确保良好的结合效果。如果涂浆高度低于铺土厚度,可能会导致结合面不密实。
C. 保持涂浆层湿润:涂浆层在施工过程中应保持湿润,以确保浆液能够充分渗透并形成良好的结合层。这是保证涂浆效果的关键。
D. 涂层厚度为1mm-2mm:涂层厚度应根据设计要求和材料特性来确定。一般情况下,涂层厚度应在3mm-5mm之间(对于混凝土面)或5mm-10mm之间(对于裂隙岩面),允许偏差为0~2mm。
因此,正确的选项是C. 保持涂浆层湿润。
14.钻孔灌注桩单元工程的工序划分为()
A. 定位、钻孔、混凝土浇筑
B. 钻孔、混凝土浇筑
C. 定位、钢笼制安、混凝土浇筑
D. 钻孔、钢筋笼制安、混凝土浇筑
【答案】 D
【解析】钻孔灌注桩单元工程的工序划分应包括以下几个主要步骤:钻孔、钢筋笼制安、混凝土浇筑。
15.平面钢闻门在进行静亚衡试验时,应将闸门吊离地面()mm
A. 50
B. 75
C. 100
D. 150
【答案】 C
【解析】平面钢闸门在进行静平衡试验时,应将闸门吊离地面100mm。
16.水轮发电机组开展负荷试验时,在额定负载下,机组应进行()h连续运行。
A. 24
B. 36
C. 48
D. 72
【答案】 D
【解析】水轮发电机组在进行负荷试验时,在额定负载下,机组应进行72小时连续运行。
17.位于甲省乙市丙县某新建水库工程发生质量事故,直接经济损失为800万元、处理工期为4.5个月,负责该质量事故调查处理的单位是()
A. 水利部
B. 甲省水利厅
C. 乙市水利局
D. 丙县水利局
【答案】 B
【解析】重大质量事故:造成直接经济损失5000万元以上1亿元以下,或者事故处理所需合理工期3个月以上6个月以下。
该事故的直接经济损失为800万元,处理工期为4.5个月,符合“重大质量事故”的定义。
重大质量事故:由省级水行政主管部门、流域管理机构按照项目监督管理权限组织调查。
18.工程隐蔽部位需要地质编录的,负责编录的单位是()
A. 项目法人
B. 施工单位
C. 勘察设计单位
D. 监理单位
【答案】 C
【解析】对于需进行地质编录的工程隐蔽部位,承包人应报请设代机构进行地质编录,并及时告知监理机构。
19.单位工程究工后,负责组织开展单位工程外观质量检验评定的单位是()
A. 项目法人
B. 施工单位
C. 监理单位
D. 质量监督机构
【答案】 A
【解析】单位工程完工后,项目法人应组织监理、设计、施工及工程运行管理等单位组成工程 外观质量评定组,现场进行工程外观质量检验评定,并将评定结论报工程质量监督机构核备。
20.水利工程主要建筑物单位工程验收时,应通知()。
A. 审计单位、质量和安全监督机构
B. 质量和安全监督机构、竣工验收主持单位
C. 质量和安全监督机构、法人验收监督管理机关
D. 竣工验收主持单位、法人验收监督管理机关
【答案】 C
【解析】在水利工程主要建筑物单位工程验收时,应通知质量和安全监督机构、法人验收监督管理机关。因此,正确答案是:
C. 质量和安全监督机构、法人验收监督管理机关
21.某水利工程档案验收评分为68分,且”档案收集管理质量与移交保管”项为65分,则该工程档案验收等级为()
A. 优良
B. 良好
C. 合格
D. 不合格
【答案】 D
【解析】总分达到90分以上的为优良等级。
总分达到70~89.9分的为合格等级。
未达到70分,或达到70分以上但“档案收集整理质量与移交保管”项未达到60分的为不合格。
22.利用直方图法分析工序质量的工序能力时,当工序能力指数Cp=1.33时,说明工程能力()
A. 优秀
B. 良好
C. 勉强
D. 不足
【答案】 C
【解析】工序能力指数 Cp 的评价标准如下:
当 1.33<Cp≤1.67 时,说明工程能力良好。
当 Cp=1.33 时,说明工程能力勉强。
当 Cp<1 时,说明工程能力不足。
因此,当工序能力指数 Cp=1.33 时,说明工程能力勉强。
23.组织水利工程竣工技术预验收的单位是()
A. 项目法人
B. 项目主管部门
C. 监理单位
D. 竣工验收主持单位
【答案】 D
【解析】竣工技术预验收由竣工验收主持单位以及有关专家组成的技术预验收专家组负责。工程参建单位的代表应当参加技术预验收,汇报并解答有关问题。
24.组织确定临时工程质量验收标准的单位是()
A. 质量监督机构
B. 项目法人
C. 监理单位
D. 设计单位
【答案】 B
【解析】项目法人应在主体工程开工初期,组织监理、设计、施工等单位,根据工程特点(工程等级及使用情况)和相关技术标准,提出表4-2所列各项目的质量标准,报工程质量监督机构确认。
25.某批C20混凝土试件,其下限值按施工规范不得低于设计值的85%,试块抗压强度平均值为28MPa,标准偏差为4MPa,则超越下限的偏移系数为()
A. 2.75
B. 3.40
C. 4.00
D. 6.80
【答案】 A
【解析】首先,计算下限值:
下限值下限值=20×0.85=17MPa
偏移系数试块抗压强度平均值下限值标准偏差偏移系数=(试块抗压强度平均值−下限值)标准偏差
偏移系数偏移系数=(28−17)/4=2.75
因此,超越下限的偏移系数为2.75。
26.水利工程竣工验收前,核定工程质量抽样检测项目和数量的单位是()
A. 项目法人
B. 质量监督机构
C. 设计单位
D. 竣工验收主持单位
【答案】 D
【解析】承担竣工验收质量抽检的检测单位由竣工验收主持单位择定。检测单位应根据竣工验收主持单位、工程设计内容与实际完成情况等要求,确定抽检工程项目,依据相关规定,划分检测单元。明确检测方法和数量、检测与评价依据,编写检测方案,与项目法人签订竣工验收质量抽检合同,依法实施检测工作,检测方案由项目法人报质量监督机构和竣工验收主持单位核备。
27.混凝土强度等级为C40、跨度为7m的泵站现浇混凝土梁,拆模强度不得低于()
A. 20MPa
B. 28MPa
C. 30MPa
D. 40MPa
【答案】 C
【解析】当跨度小于等于8m时,拆模时混凝土的强度应达到设计强度的75%。
题目中提到的混凝土强度等级为C40,即设计强度为40MPa。因此,拆模时混凝土的强度应达到设计强度的75%:40×75%=30Mpa。
28.某混凝土预制厂生产的预制构件中存在着蜂窝麻面、局部露筋、表面裂缝和强度不足等质量问题。经分析计算,上述质量问题在排列图中的累计频率分别为45%、80%、91%和100%,则该预制构件的主要质量问题是().
A. 强度不足和局部露筋
B. 强度不足和表面裂缝
C. 蜂窝麻面和表面裂缝
D. 蜂窝麻面和局部露筋
【答案】 D
【解析】累计频率在0~80%属于主要因素。
29.对于运入施工场地的工程设备备品备件,正确的处理方法是().
A. 发包人清点后妥善封存
B. 承包人会同监理人清点后共同封存
C. 承包人清点后妥善封存
D. 供货人会同承包人共同封存
【答案】 B
【解析】随同工程设备运入施工场地的备品备件、专用工器具与随机资料,应由施工单位会同监理单位按供货人的装箱单清点后共同封存,未经监理人同意不得启用。
30.下列水利工程建设投资中,属于流动资产投资的是().
A. 桥头堡
B. 泵房桥机
C. 生产资金
D. 闸门
【答案】 C
【解析】A选项:桥头堡是建筑物的一部分,属于固定资产。
B选项:泵房桥机是设备的一部分,也属于固定资产。
C选项:生产资金是企业在生产过程中使用的资金,属于流动资产。
D选项:闸门是设备的一部分,属于固定资产。
31.某灌区改造工程项目,8月份拟完工程计划投资100万元,已完工程实际投资140万元已完工程计划投资110万元。则本月的投资偏差为()万元。
A. 10
B. 30
C. 40
D. -10
【答案】 B
【解析】投资偏差=140-110=30万元
32.某引调水工程项目向银行贷款,年名义利率为12%,复利计息,半年计息一次。则实际年利率为()。
A. 6.00%
B. 12.00%
C. 12.36%
D. 12.55%
【答案】 C
【解析】i=(1+12%/2)2-1=0.1236
33.建筑工程单价分析中,间接费的计算基础()
A. 直接工程费
B. 人工费
C. 其他直接费
D. 直接费
【答案】 D
【解析】在建筑工程中,间接费一般是基于直接费来计算的。
34.某项目设计生产能力为8000台,每台销售价格950元,单位产品可变成本350元,每台产品销售税金为50元,年固定成本550000元,则该项目的盈亏平衡点产量为()台。
A. S78
B. 1000
C. 1100
D. 1570
【答案】 B
【解析】假设该项目的盈亏平衡点产量为Q,则有950Q=350Q+50Q+550000,算出Q=1000
35.初步设计阶段施工临时工程中,钢筋的工程量阶段系数为()
A. 1.05
B. 1.06
C. 1.08
D. 1.10
【答案】 A
【解析】投资控制教材39页表格
36.下列关于零星工作项目清单编列,正确的是().
A. 人工按工种编列
B. 材料按产地编列
C. 机械按工时编列
D. 计日工按编码编列
【答案】 A
【解析】零星工作项目清单中,对于名称及型号规格,人工按工种,材料按名称和型号规格,机械按名称和型号规格,分别填写。对于计量单位,人工以工日或工时,材料以t、m³等,机械以台时或台班,分别填写。不进行编码,随工程量清单发至投标人。计日工项目费用由暂列金额支付,不列入合同总价中。
37.《水利水电工程标准施工招标文件》适用的合同类型为().
A. 单价合同
B. 成本加酬金合同
C. 固定总价合同
D. 可调值总价合同
【答案】 A
【解析】水利工程规模大、施工期长、涉及面广,施工招标时工程的具体内容还不够详尽,故多采用单价合同。
38.设计要求地下洞室二次扩挖时,设计开挖线与二次扩挖线之间的最小计量扩挖尺寸为().
A. 15cm
B. 10cm
C. 25cm
D. 20cm
【答案】 A
【解析】由于非承包人原因修改设计开挖轮廓尺寸,并需要进行二次扩挖时,其扩挖工程量按设计开挖线与二次扩挖线之间的体积进行计算(设计要求扩挖尺寸小于15cm的,按15cm计算),由发包人按“工程量清单”相应项目或变更项目的每立方米工程单价支付。
39.大体积混凝土计量时,孔洞、排水管、预埋管和凹槽等所占体积不予扣除的标准是单体截面积小于().
A. 0.1m²
B. 0.2m²
C. 0.3m²
D. 0.5m²
【答案】 A
【解析】单体横截面积小于0.1m²的孔洞、排水管、预埋管和凹槽等所占的体积不予扣除。
40.监理机构审核承包人提交的计日工工程量签证单的周期是().
A. 每日
B. 每周
C. 每月
D. 每季
【答案】 C
【解析】监理机构审核承包人提交的计日工工程量签证单的周期通常为每月。
41.下列属于控制总价子目进度支付依据的是()。
A. 承包人的资金使用计划
B. 承包人施工进度计划
C. 承包人实际完成的工程量
D. 承包人实际资金需求
【答案】 C
【解析】根据《目标控制(水利工程)》中的相关规定,控制总价子目进度支付的依据主要是承包人实际完成的工程量。
42.下列属于施工机械台时费一类费用的是()。
A. 人工费
B. 燃料费
C. 大修理费
D. 消耗材料
【答案】 C
【解析】一类费用:折旧费、修理及替换设备费(含大修理费、经常性修理费)、安装拆卸费
二类费用:人工费、动力、燃料及消耗材料
43.监理人应在收到承包人进度付款电请单以及相应的支持性证明文件后的()天内完成核查。
A. 7
B. 14
C. 21
D. 28
【答案】 B
【解析】监理人应在收到承包人进度付款申请单以及相应的支持性证明文件后的14天内完成核查,提出发包人到期应支付给承包人的金额以及相应的支持性材料,经发包人审查同意后,由监理人向承包人出具经发包人签认的进度付款证书。
44.某土方工程子目的招标工程量为10万m2,单价为20元/m)。合同约定,当实际工程量减少超过估算工程量的20%时,减少后的剩余部分单价调整为25元/m2.该土方实际工程量为7万㎡2,结算的工程款应为()万元。
A. 140
B. 160
C. 175
D. 200
【答案】 C
【解析】10×(1-20%)=8万平方米>7万平方米,工程款=7×25=175万元
45.根据《水利水电工程标准施工招标文件》,调价公式△p中的基本价格指数F01,F02.所对应的基准日期为()
A. 投标截止日期
B. 投标截止日期前28天
C. 合同签订日期
D. 合同结算日期前28天
【答案】 B
【解析】调价公式中的基本价格指数,所对应的基准日期是投标截止日期前28天。
46.根据《水利水电工程标准施工招标文件》,承包人对发包人签认的完工付款证书有异议时,下列做法正确的是().
A. 发包人可出具承包人已同意部分的临时付款证书
B. 以监理人的审核结果为最终支付依据
C. 以发包人的审核结果为最终支付依据
D. 以上级主管部门审计结果为最终支付依据
【答案】 A
【解析】承包人对发包人签认的完工付款证书有异议的,发包人可出具完工付款申请单中承包人已同意部分的临时付款证书。存在争议的部分,按约定办理。
47.水利工程施工总承包单位使用农民工的需编制书面工资支付台账,其保存期限至少为()
A. 工程最终结清后2年
B. 工程完工且工资结清后3年
C. 工程竣工审计后2年
D. 工程档案归档后3年
【答案】 B
【解析】用人单位应当按照工资支付周期编制书面工资支付台账,并至少保存3年。
48.承包人向监理人提交最终结清申请单的时间为()
A. 合同工程完工证书签发后
B. 竣工验收后
C. 缺陷责任期终止证书签发后
D. 竣工决算审计通过后
【答案】 C
【解析】缺陷责任期(工程质量保修期)终止证书签发后,承包人应按监理人批准的格式提交最终结清申请单。
49.下列文件中,属于工程类项目竣工财务决算内容的是()
A. 竣工审计报告
B. 竣工验收鉴定证书
C. 运行安全鉴定证书
D. 竣工工程平面示意图
【答案】 D
【解析】工程类项目竣工财务决算应由以下几部分组成:
竣工财务决算封面及目录
竣工工程平面示意图及主体工程照片
竣工财务决算说明书
竣工财务决算报表
其他资料
50.外部条件评价属于()的主要内容()
A. 目标评价
B. 可持续性评价
C. 环境影响评价
D. 社会影响评价
【答案】 B
【解析】可持续性评价包括:
外部条件评价
内部条件评价
提出项目可持续发展的分析评价结论
51.下列关于工程筹建期和工程准备期的说法,正确的是()
A. 大坝基坑开挖属于工程准备期的工作
B. 工程施工总工期不包括工程筹建期
C. 主体工程项目招投标属于工程筹建期的工作
D. 工程筹备期和工程准备期工作不可交叉安排
【答案】 B
【解析】A选项:工程准备期的工作内容主要包括场地平整、场内交通、施工工厂设施、必要的生活生产房屋建设以及实施经批准的试验性工程等。大坝基坑开挖通常属于主体工程施工的一部分,而不是工程准备期的工作。
B选项:工程施工总工期为工程准备期、主体工程施工期和工程完建期之和,而不包括工程筹建期。因此,这个选项是正确的。
C选项:工程筹建期的工作内容主要为对外交通、施工供电和通信系统、征地补偿和移民安置等。主体工程项目招投标一般不属于工程筹建期的工作,而是在工程准备期或之后进行。
D选项:没有明确指出工程筹建期和工程准备期的工作不能交叉安排。实际上,在实际工程中,为了加快进度,这两部分工作有时会有所交叉。
52.下列选项中,属于影响堤防工程填筑土料开采强度的主要因素是()
A. 导流方式
B. 土料储量
C. 地形条件
D. 填筑强度
【答案】 C
【解析】土料开采强度和工期应根据开采规模、开挖方法、施工机械、施工临时道路、水文地质条件等因素确定。
53.某项工作持续时间的最短估计值为16天,最可能估计值为18天,最长估计值为23天,按“三时估计法”确定的该工作期望持续时间是()天。
A. 18.0
B. 19.0
C. 18.5
D. 23.0
【答案】 C
【解析】(16+18×4+23)/6=18.5
54.在有时限网络计划中,工作的最早开始时限是指该工作必须在某个特定时间()
A. 之后开始
B. 之后完成
C. 之前开始
D. 之前完成
【答案】 A
【解析】工作的最早开始时限是指该工作必须在某个特定时间之后才能开始。
55.水闸工程施工中,翼墙施工应安排在()施工完成后进行。
A. 海漫
B. 岸墙
C. 下游引河
D. 上游护坦
【答案】 D
【解析】为了减轻边载荷影响而造成消力池、铺盖混凝土边缘部位开裂,翼墙施工应尽量推迟到相邻结构(如上游护坦)施工完成并回填到一定高度后再开始浇筑。
56.水轮发电机机组安装工期是指安装()至机组第一次试运转的工期。
A. 尾水管里衬(水轮机埋件)
B. 蜗壳里衬
C. 发电机
D. 励磁系统
【答案】 A
【解析】根据《建设工程进度控制(水利工程)》的相关内容,水轮发电机组安装工期是指从安装尾水管里衬(或水轮机埋件)开始,到机组第一次试运转的整个过程。
57.当一项工作有多项前工作,且其中一项(或多项)紧前工作的完成节点与本工作开始节点不是同一节点时,用虚箭线表示两项工作的逻辑关系,这体现了虚工作的()作用。
A. 区分
B. 连接
C. 断开
D. 虚拟
【答案】 B
【解析】虚工作的连接作用是指当一项工作有多项紧前工作,且其中一项(或多项)紧前工作的完成节点与本工作开始节点不是同一节点时,用虚箭线连接,表示两项工作之间的逻辑关系。

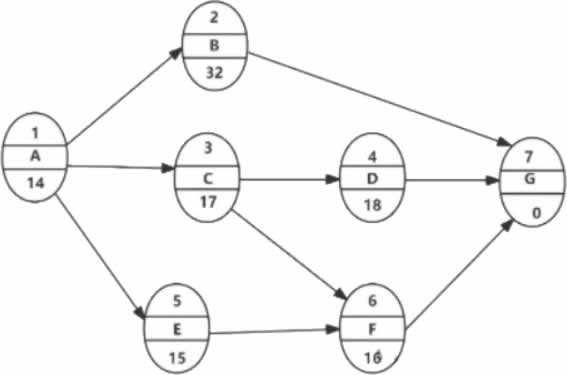

58.某工程的网络计划如下图所示,图中工作B和G之间、工作E和F之间的时间间隔分别是()天。
A. 3和0
B. 3和2
C. 1和0
D. 1和2
【答案】 B
【解析】G工作最早开始时间为14+17+18=49,B工作最早完成时间为14+32=46,B-G时间间隔为49-46=3.F工作最早开始时间为14+17=31,E工作最早完成时间为14+15=29,E-F时间间隔为31-29=2。
59.单项合同工程实际完工日期以()中载明的日期为准。
A. 合同工程完工验收鉴定书
B. 专项验收鉴定证书
C. 单位工程验收鉴定证书
D. 竣工验收鉴定证书
【答案】 A
【解析】合同工程完工验收通过后,项目法人向施工单位发送合同工程完工验收鉴定书。
60.下列属于水利工程主体工程开工应具备的条件是()。
A. 移民工程全部完成
B. 主要设备已开始制造
C. 监理合同已经签订
D. 施工图已全部审查完成
【答案】 C
【解析】主体工程开工应具备的条件主要包括以下几个方面:初步设计已经批准:招投标工作已经完成:监理合同已经签订:项目法人应提供的施工条件:施工单位的施工准备情况
61.在单代号网络计划中,工作H的紧后工作有工作|和工作J,工作I的总时差为3天,工作J的总时差为4天,工作H、I之间的时间间隔为8天,工作H、J之间的时间隔为6天。则工作H的总时差为()天。
A. 6
B. 8
C. 10
D. 11
【答案】 C
【解析】工作H的总时差=min{3+8,6+4}=10
62.某工程土方回填中,检查发现实际进度滞后于计划进度,但不影响总工期,监理机构应采取的措施是
A. 停工整改
B. 要求施工单位撒场
C. 书面通知承包人纠偏
D. 立即向主管部门报告
【答案】 C
【解析】根据《水利工程施工监理规范》(SL288-2014)和相关管理规定,监理机构在发现实际进度与施工进度计划发生偏差时,应及时通知承包人,并要求其分析原因并采取纠偏措施。
63.在工程网络计划中,某工作最早开始时间为第45天,最早完成时间为第70天,总时差为8天,检查时发现该工作在第84天才完成,与其平行作业的其他工作均按原计划进行,若不采取措施,该工程的工期将拖延()
A. 0
B. 6
C. 8
D. 14
【答案】 B
【解析】最早完成时间为第70天,总时差为8天,则最迟完成时间为78天。若第84天才完成,则延误84-78=6
64.某工程双代号时标网络计划如下图所示(时间单位:天),其中工作B的总时差和自由时差分别是()
A. 均为2天
B. 分别为4天和2天
C. 均为4天
D. 分别为5天和2天
【答案】 A
【解析】由图可知工作B的总时差和自由时差分别2天和2天。
65.在有时限的网络计划中,工作i–j箭线上方标注>>5天“是指该工作()。
A. 在第5天之后完成
B. 持续时间为5天
C. 在第5天之后开始
D. 自由时差为5天
【答案】 C
【解析】表示工作i–j必须在第5天后才开始
66.下列检验项目中,属于自密实混凝土浇筑工序一般项目的是()
A. 浇筑方式
B. 倾落高度
C. 入仓温度
D. 养护措施
【答案】 D
【解析】在自密实混凝土浇筑工序中,养护措施只要满足混凝土正常硬化和强度增长的基本要求即可,其控制要求不像浇筑方式、倾落高度、入仓温度那样严格,所以属于一般项目。
